Con el propósito de garantizar el correcto desarrollo de las obras energéticas críticas en construcción, el Ministerio de Energía y Minas (MEM) llevó a cabo inspecciones de seguimiento en las provincias Santo Domingo y Montecristi.
Las supervisiones fueron ejecutadas por el personal técnico de la Dirección de Infraestructura Energética, adscrita al Viceministerio de Seguridad Energética e Infraestructura, con el objetivo de comprobar que los proyectos cumplan con los estándares técnicos y los plazos establecidos, tal como dispone la resolución 002-2014 del MEM.
Esta disposición exige a los operadores de infraestructuras críticas energéticas mantener un inventario detallado de equipos y los registros de mantenimiento más recientes, asegurando la confiabilidad del sistema nacional.
Avances en Manzanillo y obras de interconexión

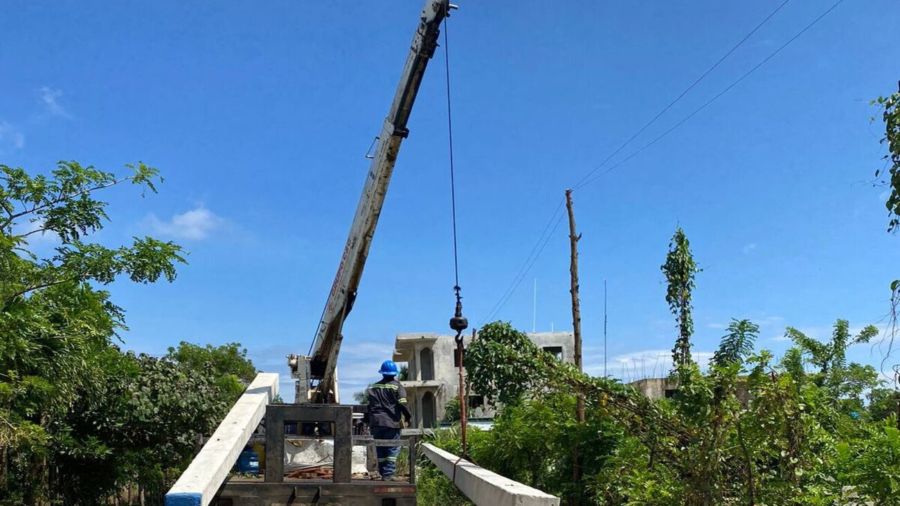

Entre los proyectos supervisados figura la línea de transmisión LT345kV, de 10 kilómetros, del Consorcio Energético Manzanillo Energy S.A., donde se verificó el avance en la instalación de torres que interconectarán las centrales termoeléctricas Bloque 1 y Bloque 2, cuya entrada en operación está prevista para 2027.
El equipo del Ministerio también inspeccionó el proyecto Manzanillo Gas & Power S.A. (Bloques 1 y 2), ubicado en Pepillo Salcedo, Montecristi, el cual transformará gas natural en energía eléctrica con una capacidad total de 840 megavoltamperios (MVA), divididos en dos bloques de 420 megavatios cada uno.
El Bloque 1 está a cargo del consorcio integrado por Haina Investment Company (HIC), Shell Gas & Power Development (Shell) y Energía de las Américas (ENERLA); mientras que el Bloque 2 es desarrollado por Manzanillo Energy, conformado por Coastal Dominicana, Manzanillo Energy y Lindsayca.
Asimismo, en Manzanillo Power Land S.A.S., se evidenció un avance significativo en la construcción de la central termoeléctrica a gas natural, ejecutada por Energía 2000, que iniciará sus pruebas de arranque en ciclo simple a mediados de noviembre de 2025.
Otra de las obras verificadas fue la subestación 1200 MVA Guayubín (345 kV / 138 kV), donde el personal técnico constató el progreso en la infraestructura que interconectará los circuitos de Pepillo Salcedo y Guayubín, permitiendo una distribución más eficiente y equilibrada de la energía generada en la región del Cibao.
Revisión de proyectos en Santo Domingo y renovables
En la provincia de Santo Domingo, la inspección se centró en la Central Eléctrica Generadora San Felipe, en Punta Caucedo, Boca Chica, donde se observan avances notables en la instalación de la caldera recuperadora y en las obras civiles.
También se evaluó el Consorcio Parque Solar 48.5 MVA y Eólico 49.5 MVA Esperanza, constatando la correcta disposición de los componentes de los aerogeneradores, como torres, góndolas, generadores eléctricos y palas, con las bases de cimentación completamente finalizadas.
Avance en infraestructura de gas natural
En la Unidad Flotante de Almacenamiento y Regasificación (FSRU) y sus gasoductos de conexión —800 metros marítimos y 7.5 kilómetros terrestres— se verificó la conclusión de los trabajos de hincado de vigas y ensamblaje de plataformas, además del desarrollo de los trabajos civiles en la plataforma terrestre, donde se instalará el sistema de válvulas para transportar gas natural hacia Manzanillo Power Land.
Estas acciones forman parte del plan de seguimiento permanente del Ministerio de Energía y Minas, enfocado en garantizar la calidad, seguridad y eficiencia de los proyectos energéticos críticos a nivel nacional, con miras a consolidar un sistema eléctrico confiable y sostenible para la República Dominicana.
